志賀原子力発電所の紹介

主要経緯

1号機

昭和42年11月建設計画発表
昭和61年6月環境影響調査書提出
昭和61年9月第一次公開ヒアリング開催
昭和61年12月国の電源開発基本計画に組入れ
昭和62年1月原子炉設置許可申請
昭和63年2月第二次公開ヒアリング
昭和63年8月原子炉設置許可
昭和63年11月工事計画認可(第1回)
昭和63年12月着工
平成元年5月原子炉建屋基礎基盤検査受検
平成3年8月原子炉圧力容器据付
平成4年11月初臨界
平成5年1月初並列
平成5年7月営業運転開始

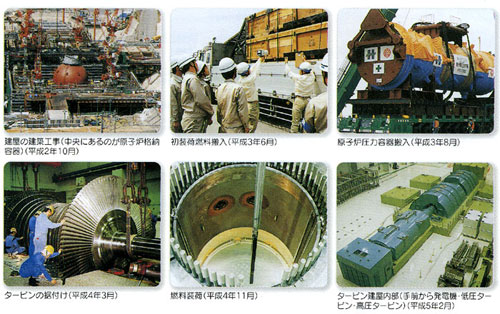

1号機建設工事のあゆみ

1号機建設工事のあゆみ

2号機

平成5年5月建設及び環境調査の申入れ
平成7年11月環境影響調査書・環境影響評価準備書を提出
平成8年11月第一次公開ヒアリング開催
平成9年3月国の電源開発基本計画に組入れ
平成9年5月原子炉設置変更許可申請
平成10年10月第二次公開ヒアリング開催
平成11年4月原子炉設置変更許可
平成11年8月工事計画認可(第1回)
着工
平成13年6月原子炉建屋基礎基盤検査受検
平成15年9月原子炉圧力容器据付
平成17年5月初臨界
平成17年7月初並列
平成18年3月営業運転開始

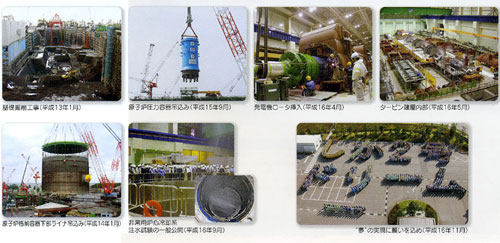

2号機建設工事のあゆみ

2号機建設工事のあゆみ
